Budowa sieci wodociągowej w Górkach Wielkich, Etap IV (Nowy Świat)

29 Jan 2026   08:34

W grudniu 2025 r. dokonano odbioru końcowego inwestycji związanej z „Budową sieci wodociągowej w Górkach Wielkich, Etap IV (Nowy Świat) – zadanie nr 1 i część zadania nr 2”.

Roboty budowlane zostały wykonane w okresie od 23 kwietnia do 28 listopada 2025 roku.

Przedmiotem inwestycji była budowa sieci wodociągowej w Górkach Wielkich o łącznej długości 5588,30 mb podzielonej na dwa zadania:

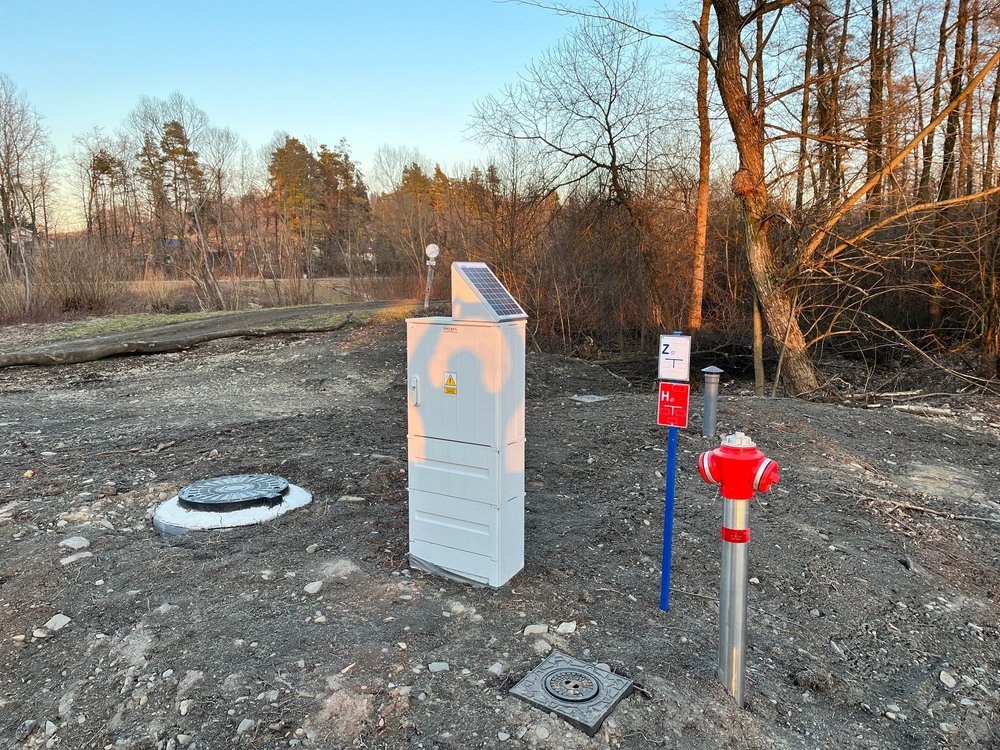

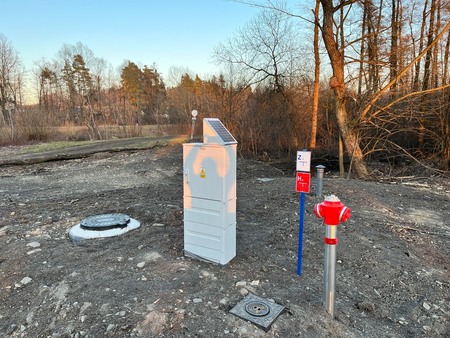

- zadanie nr 1 obejmowało rozbudowę  wodociągu głównego ø140/110mm o długości 419,4 mb przebiegającego w ul. Spółdzielczej od włączenia do istniejącej sieci (przy ul. dh. Kamińskiego) do ul. Zofii Kossak, przejście pod korytem rzeki Brennicy, przejście pod terenem leśnym do komory redukcyjno – pomiarowej (z zabudową komory redukcyjno – pomiarowej wraz z wyposażeniem zlokalizowanej w rejonie mostu na rzece Brennica przy ulicy Nowy Świat).

-  część zadania nr 2 obejmowało budowę sieci wodociągowej o średnicach ø40-140mm o długości 5168,90 mb na odcinkach ulic: Spółdzielczej, Zofii Kossak, Wiosennej, Miczów, Nowy Świat, Majowej, Jaśminowej, Stolarskiej, Kalinowej i Słonecznej.

Dzięki wykonanej inwestycji do sieci wodociągowej będzie możliwe podłączenie 132 budynków.

Łącznie zakres rzeczowy inwestycji obejmował:

- budowę sieci wodociągowej z rur PEHD100 SDR11 PN16 DN140 / PEHD100-RC SDR11 PN16 DN140 o długości 1102,60 mb,

- budowę sieci wodociągowej z rur PEHD100 SDR11 PN16 DN110 / PEHD100-RC SDR11 PN16 DN110 o długości 3145,90 mb,

- budowę sieci wodociągowej z rur PEHD100 SDR11 PN16 DN90 o długości 71,50 mb,

- budowę sieci wodociągowej z rur PEHD100 SDR11 PN16 DN63 / PEHD100-RC SDR11 PN16 DN63 o długości 584,70 mb,

- budowę sieci wodociągowej z rur PEHD100 SDR11 PN16 DN40 o długości 683,60 mb,

- zabudowę komory redukcyjno – pomiarowej wraz z jej wyposażeniem,

- odtworzenie nawierzchni drogowych wraz ze zjazdami z mieszanek mineralno-bitumicznych o łącznej powierzchni 8263,0 m2,

- odtworzenie nawierzchni drogowych z tłucznia kamiennego o łącznej powierzchni 728,2 m2.

Roboty zrealizowała firma BESKID INVEST Andrzej Łacek, z siedzibą: 43-470 Istebna 1241.

Łączna wartość inwestycji wyniosła 5.301.929,90 zł brutto.

Inwestycja sfinansowana została ze środków otrzymanych przez Gminę Brenna w ramach uzupełnienia subwencji ogólnej Ministerstwa Finansów z przeznaczeniem na wsparcie finansowe inwestycji w zakresie wodociągów i zaopatrzenia w wodę oraz ze środków Rządowego Funduszu Inwestycji Lokalnych.
